工事日誌   工場屋根 緑化計画    NARUTA建築事務所

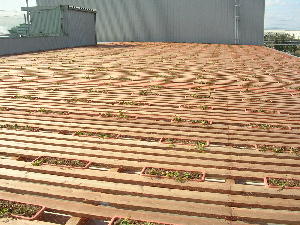

9.ほぼ完成
ほとんどの工程が完了し、ほぼ完成です。
殺風景だった屋根が、苗床農場のようになりました。あとは春が来て、植物が伸びるのを待つだけです。

8.軒先のネット張り
樋に葉っぱなどが落ちて、樋が詰まらないように、軒先にネットを張りました。
当初は樋にアミをかぶせる予定でしたが、樋が屋根の下に入り込んでおり、施工が困難なため、こうしました。

7.プランター設置終了
プランターの設置が終わり、ネットを張っています。
植物の蔓が絡みやすくする工夫です。屋根の上は風が強く、こういう蔓状の植物は垂直面は根を張りながら登っていきますが、水平面だと意外と根を出さないので、デッキに張り付くようにネットを張ります。

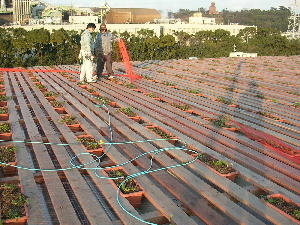

6.プランター工事

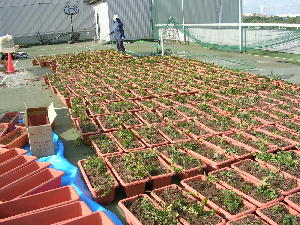

プランターに植物を植えています。プランター一つに3株ずつオオイタビカズラを植えます。
真夏の炎天下でも枯れない植物ということで、植木屋さんにお願いしました。
葉っぱがかなり細かい植物です。一年でどれくらい成長するでしょうか。

5.デッキ工事
寒風吹きさらす中、屋根の上のウッドデッキを張る工事です。
隙間の大きなところはプランターをはめ込む予定です。

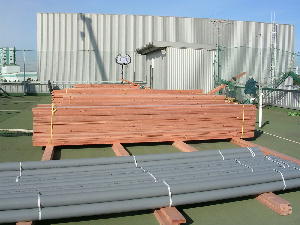

4.デッキ材料搬入
屋根の上に張るウッドデッキの材料を搬入しました。
コンクリートの屋上があるので、作業は楽です。すでに加工はしてあります。
手前の塩ビ管は樋を延長するためのものです。屋上排水の樋が折版屋根に流す格好になっているので、デッキを張るとその下を流れることになるので、葉っぱなどで堰き止めることの無いように軒先まで伸ばします。

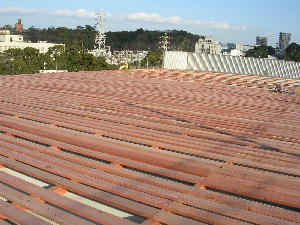

3.塗装工事完了

塗装工事が完了しました。
夕日に照らされた聚楽園の大仏が見えます。

2.塗装工事
屋根に錆が出始めていましたので、まずは塗装工事です。
手作業で錆を落とし、エポキシ系の錆止め塗装を行ったあと、耐酸性のあるシリコン系の塗料を塗っていきます。

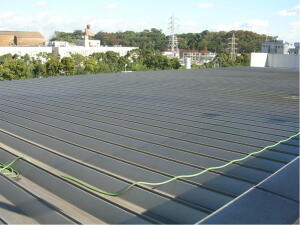

1.工事前
工事前の状況です。
1100uあまりの屋根を緑化します。
屋根はごらんの通り、鋼製の折版屋根、耐荷重は構造計算書によると地震荷重で30kg/u、とても土は載せられません。

さあ、どうして緑化しましょうか。
