工事日誌   常滑−M邸    NARUTA建築事務所

12.完成
完成いたしました。
作品集を作りましたのでご覧ください。

作品紹介 常滑M邸

11.足場撤去−完成近し

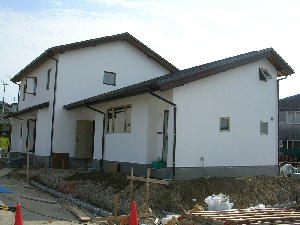

足場が外れ、外観がスッキリしました。
外構工事中です。完成が近づいてきました。

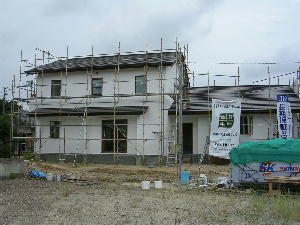

10.外壁しっくい塗 完成
外壁はスイス漆喰です。外断熱のEPSパネルを張り、ファイバーネットを樹脂モルタルで貼り込み、しっくいを塗りました。
天然の力で、汚れを寄せ付けず、浄化作用もある優れものです。

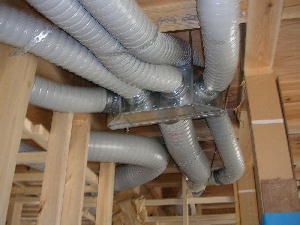

9.ライフブレースの配管
集中空調のライフブレースの配管です。150φの配管をチャンバーで100φ4本に分け、分配します。

8.セルロースファイバー充填
断熱材であるセルロースファイバーを充填しています。
天然パルプの繊維です。早い話が古新聞をほぐしたもの。それに防虫、防火の加工になるホウ酸を混ぜたものが主な成分です。これを不織布張った外壁面の内側に充填します。
隙間無く充填するのと密度が高いため、断熱性能はたいへん良く、防音効果もあり、また、天然素材ですので木材の呼吸を妨げることなく、内部結露の防止に有効です。

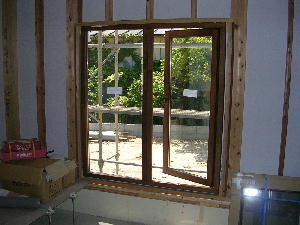

7.木製サッシ取付
木製サッシが付きました。

サッシは国産のMADOKAを使っています。

 木製サッシのまど家 HP

6.屋根工事 完了
屋根が葺けました。外壁下地の構造用パネル貼りもできました。

外壁下地の構造用パネルは合板を用いることが多いですが、防虫、耐火、透湿などを考慮し、モイスTMを採用しています。
 モイスHP

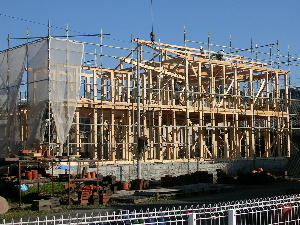

5.建て方 完了
建て方が完了しました。屋根の下葺き(防水シート貼り)も終わりました。

写真は東面の外観です。

4.建て方 その2
夕方になり、全貌が見えてきました。
前日の雨が朝に上がり、順調に建て方が進みました。明日中に屋根下地まで出来そうです。

3.建て方 その1

山長商店から木材が届きました。今日は建て方です。
柱はもちろん紀州産のヒノキ、人工乾燥してあり、背割りをしていません。背割りは木材の乾燥度合いが内部と表面と違ってくるため、収縮して割れるのを防ぐために入れます。120mm(4寸)角人工乾燥なら内部まで均一に乾燥できるため背割り無しでできます。
背割りがないので家の精度が上がります。

※ 工場見学
建て方を前に工場見学に行きました。

朝から、森に入り、森の話し、木の話し、林業の話しなど、たっぷりレクチャーを受けた後、3時に工場に戻り、見学をしました。
100%国産材使用をめざしながら、品質を森から、樹木一本一本から管理し育て、JASの規格を付け、プレカットして届けていただけるところから、この山長商店におねがいしました。
この日は施主のご一家(お子様2名とも)と出かけました。

2.基礎工事
基礎工事が始まりました。

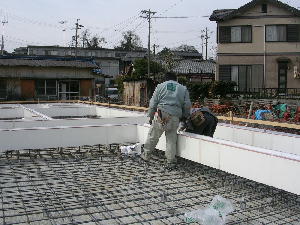

型枠代わりにスチレンフォームを使い、断熱効果を狙います。
タイトモールドという工法です。詳しくは下記をご覧ください。

司コーポレーション

1.地盤改良工事
地盤が軟弱だったため地盤改良工事を行いました。

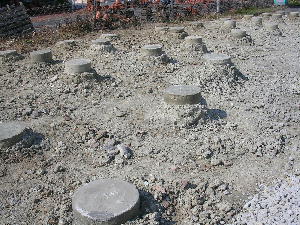

湿式柱状改良という方式です。アースオーガーという錐ので土に穴を開け、出てきた土にセメントを混ぜ、穴に戻し、柱を作ります。
